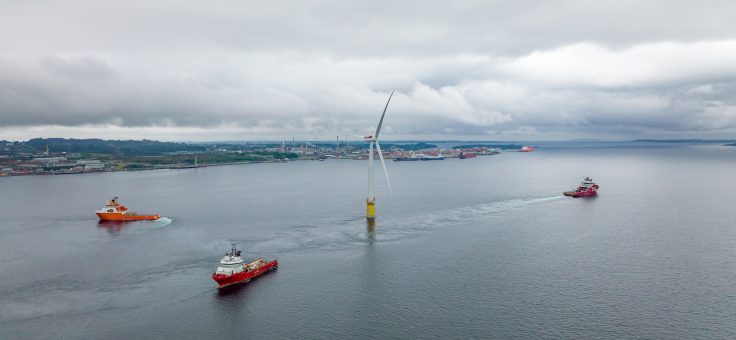

Hywind Tampen sprekker med 1,48 mrd: – Problemer med stålplater og eksportkabel

Hywind Tampen, som skal forsyne Gullfaks og Snorre-feltene med vindkraft, er forsinket og har pådratt seg kostnadsoverskridelser på 1,48 milliarder kroner.  – Forsinkelsene skyldes hovedsakelig kvalitetsavvik i stålplatene til fire av tårnseksjonene, kombinert med flaskehalser i markedet og konsekvenser av Covid-19. Dette har medført forsinkelser som har gitt konsekvenser for plan sammenstilling i Gulen og … Fortsett å lese Hywind Tampen sprekker med 1,48 mrd: – Problemer med stålplater og eksportkabel
